Kostenvoranschlag
Erfassen und bearbeiten von Kostenvoranschlägen ab dem Ribbonmenü Start/Bauadministration/Kostenvorschlag (neu) oder ab dem Datenregister des Programm "Kostenvoranschlag".
Mit Kostenvoranschlägen werden die vorgesehenen Kosten pro Projekt/Teilobjekt auf Kostenstellen (KAG/Objekt) bestimmt und bilden die Grundlage für die Berechnung der "Baukosten".
Es können die folgenden Typen von Kostenvoranschlägen erstellt werden:
▪Original Kostenvoranschlag (nur ein Datensatz pro Projekt)
Der Original Kostenvoranschlag beschriebt die vorgesehenen Kosten in der Berechnung der "Baukosten".
▪Entwürfe von Kostenvoranschlägen (beliebig viele, z. B. für Varianten und dgl.)
▪Abweichung (beliebig viele)
Die Abweichung beeinflusst die Endkosten in der Berechnung der "Baukosten".
Hinweis: Anstelle der "Abweichung Bauleitung" kann die Beeinflussung einfacher und übersichtlicher direkt in den "Baukosten" erfolgen. Die Abweichung wird meistens aus Kompatibilität zu Vorversionen von BauPlus eingesetzt.
Hinweis: Aus einem Kostenvoranschlag vom Typ 'Abweichung' kann über das Menü Extras/Kostenmutation aus Abweichung erstellen... eine Kostenmutation erstellt werden. Dabei wird der Kostenvoranschlag Typ 'Abweichung' in einen Kostenvoranschlag Typ 'Entwurf' umgewandelt.

Kostenvoranschlag bearbeiten
Buchungen im Kostenvoranschlag erstellen...

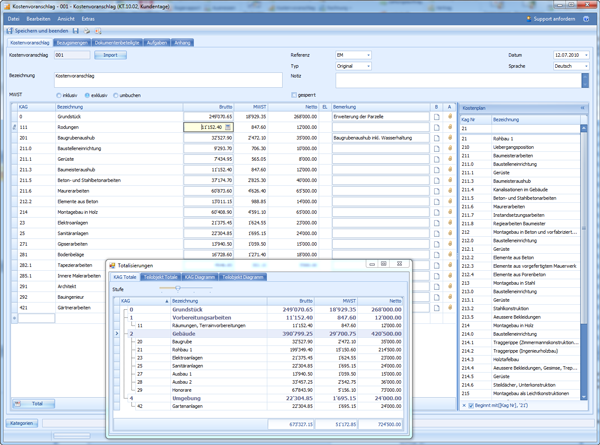

Totalisierung Kostenvoranschlag nach KAG und Teilobjekt
Import von weiteren Kostenvoranschlägen
Importieren von KV von anderen Projekten
Kostenvoranschlag sperren
|
Mit der Aktivierung der Sperrung wird der Kostenvoranschlag vor Veränderungen geschützt. Die Deaktivierung erfolgt nur mit speziellen Benutzerrechten (Administration/Rechte/Kostenvoranschlag/KV entsperren). |
Menüfunktionen |
Beschreibung (Tooltip) |
|---|---|
Bearbeiten/KAG Bezeichnung ändern |
Ändert die markierte KAG-Bezeichnung (KAG-Bezeichnung wird projektspezifisch gespeichert). |
Buchungen mit 0 löschen |
Löscht sämtliche Buchungen mit dem Betrag 0. |
Extras/Kategorien |
Ordnet dem aktuellen Kostenvoranschlag Kategorien zu. |
Extras/Vorgabe Rundung Preise |
Definiert die Rundung für den aktuellen Kostenvoranschlag. |
Extras/Rundung anwenden... |
Wendet die unter "Vorgabe Rundung Preise" definierten Rundungen auf den aktuellen Kostenvoranschlag an. |
Extras/Terminplan erstellen |
Schliesst den aktuellen Kostenvoranschlag und öffnet einen neuen Terminplan mit allen Buchungen aus dem Kostenvoranschlag. |
Extras/Import Protokoll |
Zeit das Protokoll des letzten Kostenvoranschlag Imports an. |
Eingabefelder |
Beschreibung (Tooltip) |
|---|---|
Kostenvoranschlag |
Kurzbezeichnung des Kostenvoranschlags, max. 10 Zeichen. |
Import Kostenvoranschlag |
Importieren eines bestehenden Kostenvoranschlages. |
Typ Kostenvoranschlag |
Legt den Typ des Kostenvoranschlags fest. •Entwurf •Original •Abweichung |
Bezeichnung |
Max. 60 Zeichen auf max. 2 Zeilen. |
Eingabe inkl. MWST resp. exkl./umbuchen MWST |
Die Eingabe der Beträge kann sowohl inkl. MWST als auch exkl./umbuchen MWST pro Buchung erfolgen. |
Elemente einblenden/ausblenden |
Blendet die Definitionen der Elemente ein, resp. aus. |

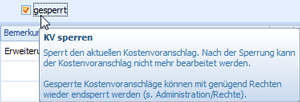

KV sperren |
Sperrt den aktuellen Kostenvoranschlag. Nach der Sperrung kann der Kostenvoranschlag nicht mehr bearbeitet werden. |
Kategorie |
Ordnet dem aktuellen Dokument Kategorien zu. |
